枫桦木运动地板的施工流程:
1 :龙骨弹线定位

a、每400mm纵横弹线,要求墨线清晰、平直。
b、龙骨走线与地板面层木纹走向垂直,龙骨间距400mm,误差控制在5mm以内。
2 、铺设弹性垫与调平 。

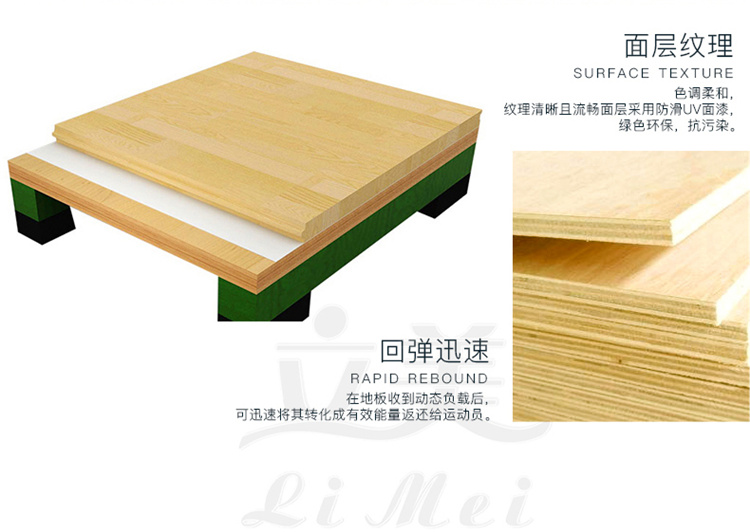

a、在弹线的十字交叉点上,将弹性减震垫摆放。
b、计算出龙骨面离地高度,使用红外线找平仪定出龙骨的标准高度,并用红外水准仪逐个找平弹力垫块,要求使用1-30mm厚不等的木垫块。
3 、铺设龙骨
4、安装承载板
a、将承载板放置在龙骨上,要求承载板边缘搭接在龙骨中心位置,要求承载板横平竖直。
b、相邻承载板的缝隙控制在5-20mm,承载板四周距墙面15-20mm,相邻两排承载板缝隙错开400mm以上。
c、用F40枪钉将承载板与龙骨固定。
d、承载板施工时注意与龙骨之间无杂物残留,用枪钉固定前检查平整度。
5、铺设隔离层 满场铺设隔离层,每条之间搭接不小于50mm。
6 、面板铺设。
a、木地板安装一般从场地中间开始, 在场地中间纵向弹一条线,把双舌地板按照纵向线固定在承载板上。
b、向两边可以同时进行铺设面层地板,每相邻两排面板错缝200mm以上。
c、地板钉为45-50L型钉,每枚间距450mm以内。
d、环境情况每4-8条面板留一条0.5-1mm的伸缩缝 。
e、面板枪钉作业时必须以人的体重下压面板,避免面板与承载板之间产生缝隙。
7 、预埋件收边。
根据现场情况、对预留口进行收边处理,要求缝隙均匀、美观。
8 、面板离墙边留10-15mm伸缩缝。
9、清理场地、自检。
a、完工后清理场地,部分污染位置使用去污药水清洁。
b、自检现场平整度。
